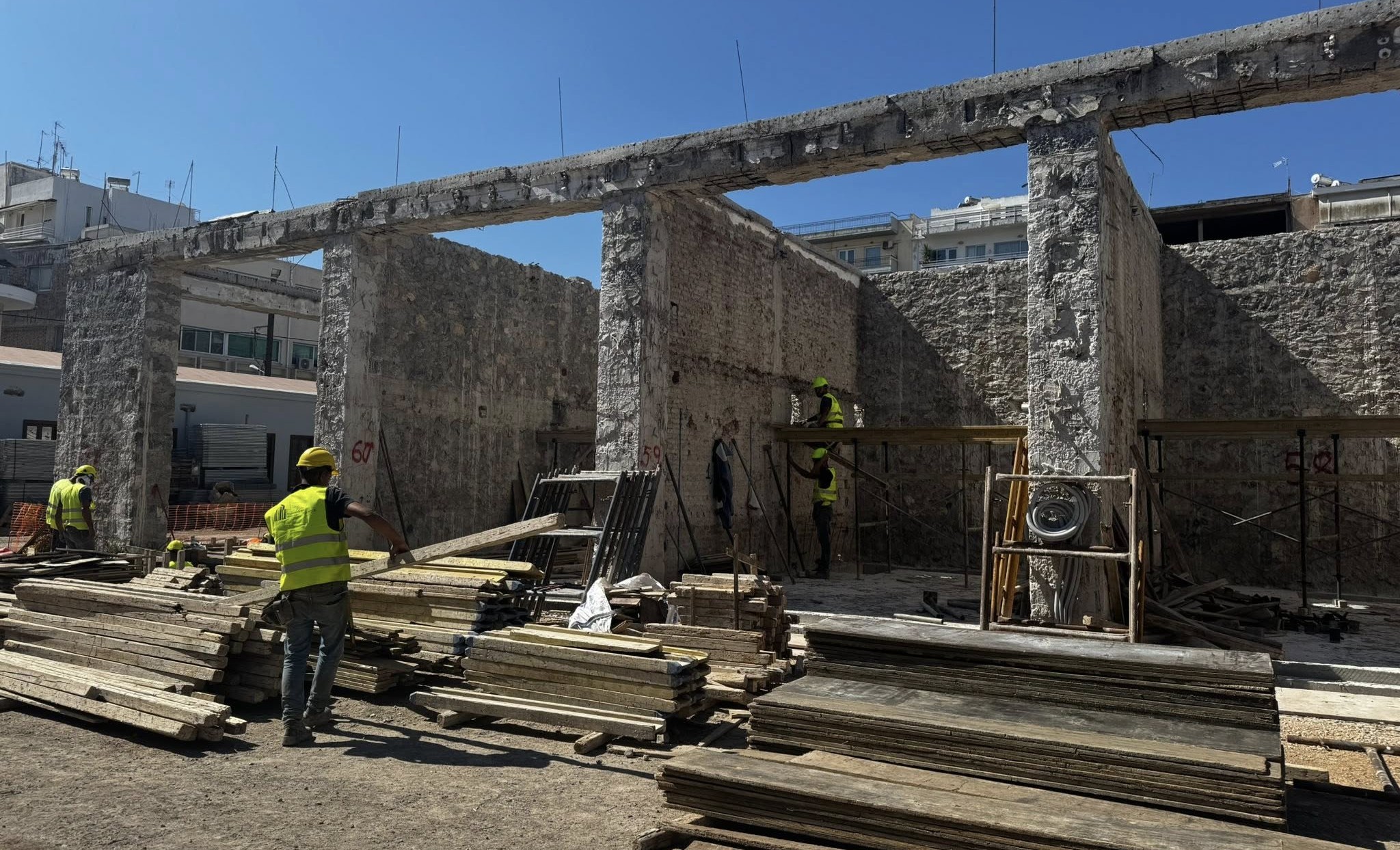

Η Δήμαρχος Χαλκιδέων, Έλενα Βάκα, μαζί με τον Αντιδήμαρχο Έργων Βασίλη Γουρνή και στελέχη του δήμου, επισκέφθηκαν το εργοτάξιο της Δημοτικής Αγοράς Χαλκίδας για να επιθεωρήσουν την πρόοδο των ανακαινιστικών εργασιών. Στα κτίρια της Α’ πτέρυγας οι οικοδομικές εργασίες έχουν ολοκληρωθεί, με μόνο τις ξύλινες επενδύσεις και τη βαφή να απομένουν.
Στην πτέρυγα Β’, οι εργασίες προχωρούν ταχέως με την ολοκλήρωση των σκυροδετήσεων και των δικτύων, ενώ βρίσκονται σε εξέλιξη οι εργασίες επιχρισμάτων και άλλες βασικές κατασκευές. Παράλληλα, ξεκινούν οι εργασίες στον περιβάλλοντα χώρο με στόχο την ολοκλήρωση του έργου σύμφωνα με το χρονοδιάγραμμα.
Διαβάστε αναλυτικά
Σε πλήρη εξέλιξη είναι το έργο αποκατάστασης και ανάδειξης της Δημοτικής Αγοράς Χαλκίδας.
Το εργοτάξιο επισκέφθηκαν χθες, Πέμπτη 28 Αυγούστου 2025, η Δήμαρχος Χαλκιδέων Έλενα Βάκα, ο αρμόδιος Αντιδήμαρχος Έργων Βασίλης Γουρνής και υπηρεσιακά στελέχη του Δήμου Χαλκιδέων, προκειμένου να ενημερωθούν από κοντά για την πορεία των εργασιών και για τα επόμενα στάδια.
Σύμφωνα με την ενημέρωση που έκανε ο υπεύθυνος εργολάβος του έργου:
Κτίρια Α1-Α2-Α3-Α4
- Έχουν ολοκληρωθεί οι οικοδομικές εργασίες εσωτερικά
- Απομένουν η τοποθέτηση ξύλινων επενδύσεων (πέργκολες και ξύλινες δοκοί ) και η τελική βαφή
Κτίριο Β2
- Ολοκληρώθηκαν οι εργασίες σκυροδετήσεων
- Ολοκληρώθηκαν οι εργασίες σωληνώσεων και ΗΜ δικτύων
- Εξελίσσονται οι εργασίες επιχρισμάτων
- Υπολείπονται εργασίες τοιχοποιιών, δαπεδοστρώσεων, βαφών και τοποθέτησης κιγκλιδωμάτων, κουφωμάτων και ΗΜ εξοπλισμού
Κτίρια Β1-Β3
- Βρίσκονται σε εξέλιξη εργασίες σκυροδετήσεων, με χρόνο ολοκλήρωσης έως τον Ιανουάριο του 2026
- Παράλληλα θα εκτελούνται εργασίες επιχρισμάτων και θα υπολείπονται εργασίες τοιχοποιιών, δαπεδοστρώσεων, βαφών και τοποθέτησης κιγκλιδωμάτων, κουφωμάτων και ΗΜ εξοπλισμού
Περιβάλλων Χώρος
Αφού ολοκληρωθούν οι εργασίες επιχρισμάτων και παράλληλα με τις εργασίες στο εσωτερικό των κτιρίων Β, θα πραγματοποιούνται εργασίες στον περιβάλλοντα χώρο, και συγκεκριμένα: εκσκαφές – εξυγιάνσεις, τοποθέτηση ΗΜ δίκτυών, εργασίες δαπεδοστρώσεων εσωτερικά της Αγοράς και περιμετρικά στα πεζοδρόμια, εργασίες φύτευσης και τέλος η τοποθέτηση ξύλινων επενδύσεων.
Συμπερασματικά, τα κτίρια της Α’ πτέρυγας έχουν ολοκληρωθεί τεχνικά και οι εναπομείνασες εργασίες (ξύλινες επενδύσεις, τελική βαφή) θα πραγματοποιηθούν αμέσως μόλις ολοκληρωθεί η ανάπλαση του περιβάλλοντος χώρου.
Όσον αφορά στα κτίρια της Β’ πτέρυγας, οι εργασίες προχωρούν με ταχείς ρυθμούς, για να ολοκληρωθούν σύμφωνα με το χρονοδιάγραμμα.
Συνοπτικά
- Η Δήμαρχος Χαλκιδέων Έλενα Βάκα επιθεώρησε την πρόοδο των ανακαινιστικών εργασιών στη Δημοτική Αγορά Χαλκίδας.
- Οι οικοδομικές εργασίες στην Α’ πτέρυγα έχουν ολοκληρωθεί, απομένοντας μόνο οι ξύλινες επενδύσεις και η βαφή.
- Στην πτέρυγα Β’ οι εργασίες προχωρούν γρήγορα, με ολοκλήρωση των σκυροδετήσεων και των δικτύων.
- Αρχίζουν οι εργασίες στον περιβάλλοντα χώρο, με στόχο την ολοκλήρωση του έργου σύμφωνα με το χρονοδιάγραμμα.
